Axpo muss Wiederanfahren von AKW Beznau I erneut verschieben

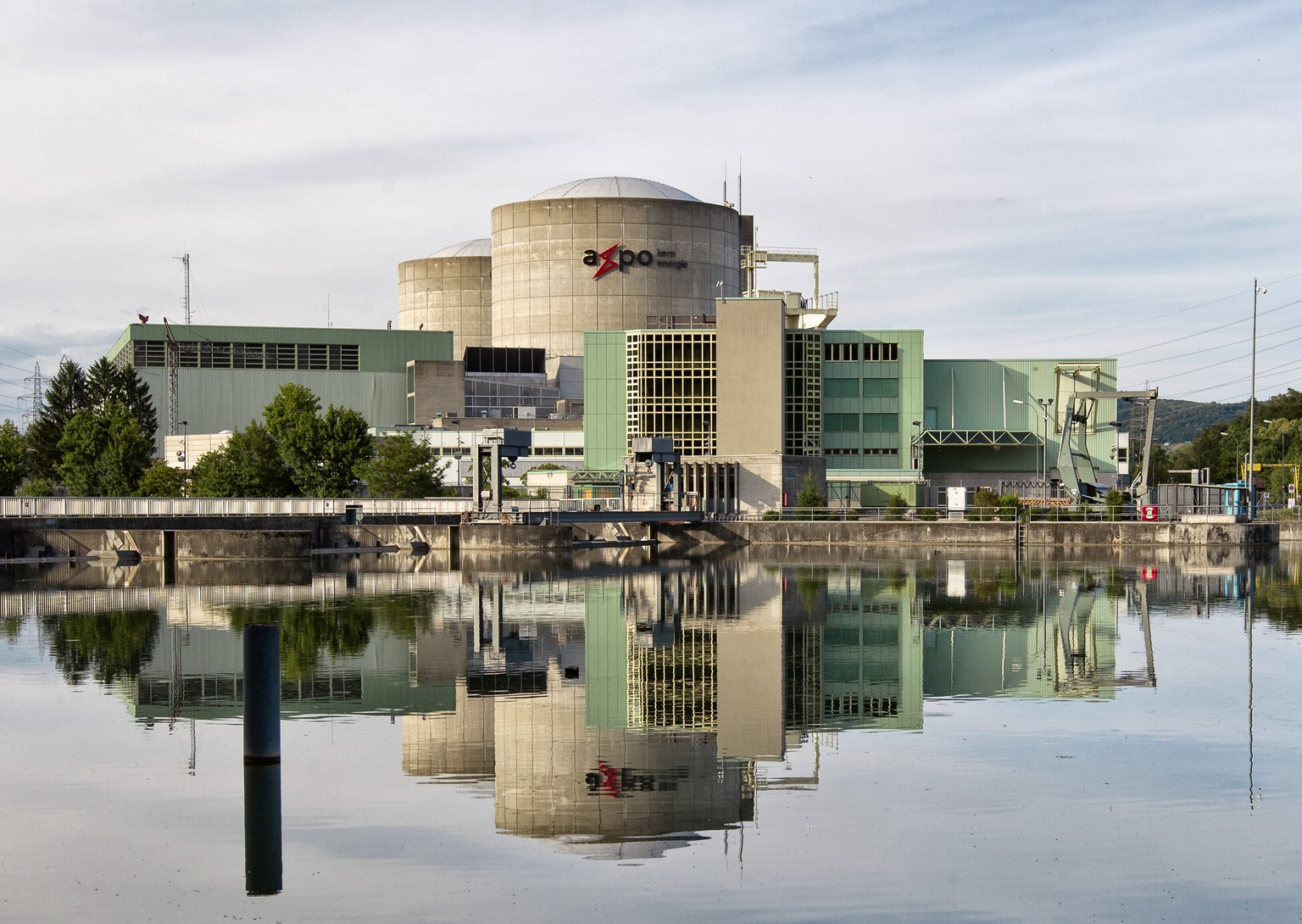

ARCHIV --- ZUR FORDERUNG DER GRUENEN PARTEI, DAS AKW BEZNAU ABZUSCHALTEN, STELLEN WIR IHNEN FOLGENDES BILD ZUR VERFUEGUNG --- Das Atomkraftwerk Beznau, aufgenommen am 28. Mai 2011. (KEYSTONE/Alessandr ...
Erneut verschoben: Die Wiederinbetriebnahme des Reaktors 1 von Beznau verzögert sich weiter.Bild: KEYSTONE

Axpo muss Wiederanfahren von AKW Beznau I erneut verschieben

16.06.2017, 19:0016.06.2017, 20:32

Das Kernkraftwerk Beznau (KKB) muss den Wiederanfahrtermin für seinen seit 2015 stillstehenden Block 1 erneut verschieben. Das Eidg. Nuklearsicherheitsinspektorat ENSI verlangt zusätzliche Materialprüfungen für den Sicherheitsnachweis.

Neuer Planungs- und Zieltermin für das Wiederanfahren von Block 1 sei, «weiterhin im Sinne einer bestmöglichen Annahme», der 31. Oktober 2017, teilte der Energiekonzern Axpo am Freitagabend mit. Grund für die Verschiebung seien die «Prüfkommentare der Aufsichtsbehörde» ENSI zum eingereichten Sicherheitsnachweis für den Reaktordruckbehälter von Beznau I.

Konkret verlangt die Aufsichtsbehörde, die gegenwärtig den vom KKB im November 2016 eingereichten Sicherheitsnachweis beurteilt, zusätzliche Materialprüfungen und ergänzte Berichte, wie Axpo-Sprecher Tobias Kistner auf Anfrage sagte.

Für den Sicherheitsnachweis hatte das KKB eine Replika des Reaktordruckbehälters herstellen lassen. Zahlreiche Resultate aus den umfangreichen Prüfungen, zu denen auch «zerstörende Prüfungen» gehörten, seien in den Nachweis eingeflossen, sagte Kistner. Nun würden an den Restbeständen weitere Prüfungen durchgeführt.

Die für diese Arbeiten nötigen Experten und spezialisierten Unternehmen seien im Sommer aber nur schwer so kurzfristig zu bekommen, schrieb die Axpo. Deshalb verschiebt der Konzern den voraussichtlichen Wiederanfahrtermin vom 30. Juni auf den 31. Oktober 2017. Die Wiederinbetriebnahme musste bereits mehrmals verschoben werden.

Seit über zwei Jahren vom Netz

Block 1, mit knapp 48 Betriebsjahren einer der ältesten kommerziellen Reaktoren der Welt, steht seit der im März 2015 begonnenen damaligen Jahresrevision und dem Einbau eines neuen Deckels für den Reaktordruckbehälter still. Im damaligen Sommer waren dabei dank einer neuen Messtechnologie Unregelmässigkeiten im Material des Reaktordruckbehälters entdeckt worden.

In der Mitteilung vom Freitag zeigte sich die Axpo «weiterhin überzeugt, dass keine sicherheitstechnischen Vorbehalte bezüglich des Weiterbetriebs der Anlage vorliegen». Die Axpo gehe von der Annahme aus, dass das ENSI «diese Einschätzung bestätigen wird».

Der lange Stillstand kostet die Axpo bis Oktober insgesamt rund 300 Millionen Franken, wie Kistner sagte. Darin eingerechnet seien die Kosten für den Sicherheitsnachweis wie auch die Kosten für die Beschaffung des nicht produzierten Stromes. (sda)

DANKE FÜR DIE ♥
Würdest du gerne watson und unseren Journalismus unterstützen? Mehr erfahren
(Du wirst umgeleitet, um die Zahlung abzuschliessen.)
5 CHF
15 CHF
25 CHF
Anderer
Oder unterstütze uns per Banküberweisung.
Staats- und wirtschaftspolitische Aspekte der EU-Verträge im Fokus
Mehrere Mitte- und FDP-Mitglieder im Ständerat plädieren für ein Ja zum EU-Vertragspaket. Die Pluspunkte für die Wirtschaft überwögen die staatspolitischen Bedenken. Die SVP spricht dagegen von einem «Knebelvertrag».
Zur Story
