12 Jahre, bis Gras drüber wächst – so lange dauert der AKW-Rückbau

ZUR EIDGENOESSISCHEN ABSTIMMUNG UEBER DIE VOLKSINITIATIVE "FUER DEN GEORDNETEN AUSSTIEG AUS DER ATOMENERGIE (ATOMAUSSTIEGSINITIATIVE)" VOM SONNTAG, 27. NOVEMBER 2016, STELLEN WIR IHNEN FOLGE ...

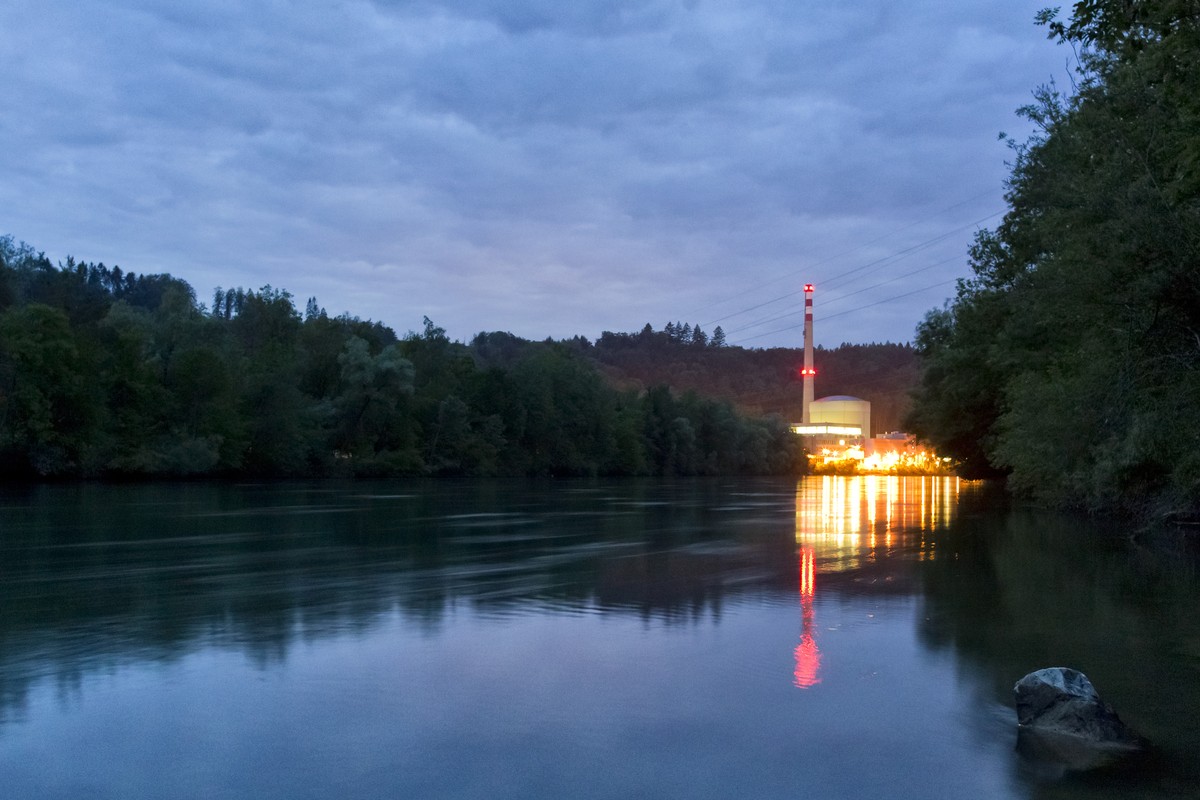

AKW Mühleberg in Bern: 2019 gehen hier die Lichter aus.Bild: KEYSTONE

12 Jahre, bis Gras drüber wächst – so lange dauert der AKW-Rückbau

Auch wenn ein AKW einmal definitiv abgeschaltet ist, dauert es eine lange Zeit, bis an seiner Stelle wieder Gras wächst. Allein bis ein Kraftwerk keine radiologische Gefahrenquelle mehr darstellt, vergehen mindestens 12 Jahre.
29.10.2016, 12:5629.10.2016, 13:40

Der Rückbau eines AKW läuft nach strengen Regeln ab. Erste Erfahrungen in diesem Bereich hat die Schweizer Atomaufsichtsbehörde ENSI bei der Stilllegung von Forschungsreaktoren gesammelt. Ein Stilllegungsprojekt für ein kommerzielles Kernkraftwerk ist jedoch laut ENSI ungleich komplexer.

Anhand des AKW Mühleberg, das auf Ende 2019 abgestellt wird, ist aber heute etwas detaillierter bekannt, wie eine Stilllegung ablaufen soll und wie lange sie dauern könnte. Als erstes muss der Eigentümer der Anlage den Aufsichtsbehörden ein Projekt für die vorgesehene Stilllegung zur Genehmigung vorlegen.

Phase 1: Brennelemente entfernen

Phase 1 beginnt rund ein Jahr nach der Abschaltung und endet nach etwa vier Jahren mit der Kernbrennstofffreiheit. Dies bedeutet, dass auf dem Areal des AKW keine Brennelemente mehr vorhanden sind. Diese werden ins zentrale Zwischenlager der Zwilag AG in Würenlingen AG überführt, wo sie trocken zwischengelagert werden.

Phase 2: Rückbau

In der Phase 2 kann mit dem Rückbau des Reaktordruckbehälters und weiterer Anlagenteile begonnen werden. Dafür müssen rund zwei Jahre eingerechnet werden.

AKW

Der Reaktordruckbehälter und andere grosse, radioaktive Teile werden in kleine Stücke zerlegt, konditioniert und in speziellen Transport- und Lagerbehältern in die Zwischenlagerhallen der Zwilag verbracht. Die Phase 2 dürfte insgesamt etwa 6 Jahre dauern.

Phase 3: Erst nach Jahren nicht mehr radioaktiv

A cooling tower of the Three Mile Island nuclear power plant near Harrisburg, Pa., looms behind an abandoned playground, March 30, 1979. (AP Photo/Barry Thumma)
Kühlturm des «Three Mile Island»-Kernkraftwerk: 1979 kam es im Reaktorblock 2 des Kraftwerks bei Harrisburg zu einer Kernschmelze.Bild: AP

Sie endet mit der radiologischen Freimessung der verbliebenen Anlagenteile und der Aufhebung der kontrollierten Zonen. Ein grosser Teil der Anlagenteile wird dekontaminiert und freigemessen. Die Phase 3 beginnt 11 Jahre nach der Abschaltung und dauert rund ein Jahr.

Sie endet mit der Feststellung, dass das Werk keine radiologische Gefahrenquelle mehr darstellt. Ob der Betreiber nach Abschluss der Phase 3 entscheidet, seine verbliebenen Gebäude weiter zu nutzen oder auf konventionelle Art weiter abzubauen, liege in seiner Entscheidungskompetenz, heisst es dazu beim ENSI.

Die Schweizer AKW-Betreiber müssen gemäss gesetzlichem Auftrag schon heute regelmässig die Stilllegungspläne ihrer Werke und die zugehörige Kostenschätzungen vorlegen. Diese werden von Experten einer umfassenden Prüfung unterzogen.

Sicherer Einschluss als Alternative

In der Schweiz sollen ausser Betrieb genommene Kernanlagen sofort zurückgebaut werden. Die Alternative dazu wäre der sogenannte «sichere Einschluss» einer Anlage, wie er bei einigen wenigen Anlagen in Deutschland realisiert wurde.

Fukushima – Bilder aus der verbotenen Zone

1 / 16
Fukushima – Bilder aus der verbotenen Zone
Impressionen aus der Todeszone: Die Bilder erinnern an Aufnahmen aus der ukrainischen Geisterstadt Pripjat, die nach der Katastrophe von Tschernobyl evakuiert wurde.
quelle: kazuma obara / kazuma obara
Auf Facebook teilenAuf X teilen

Bei einem sicheren Einschluss wird der Sicherheitsbehälter, der die wesentlichen radioaktiven Komponenten enthält, nach der Stilllegung in einen stabilen Zustand überführt. Die Brennelemente und alle anderen radioaktiven Flüssigkeiten oder Gase werden entfernt.

Danach werden alle ausserhalb befindlichen radioaktiven Komponenten in den Sicherheitsbereich gebracht und das Gebäude mittels Betonhülle für mehrere Jahre versiegelt. Weil ein Teil der Radioaktivität in dieser Zeit abklingt, erleichtert dies später den gesamten Abbau der Anlage.

Bild: ROMAN PILIPEY/EPA/KEYSTONE

Ein ähnliches Verfahren kam in Tschernobyl zur Anwendung. Dort handelte es sich aber nicht um einen geordneten Einschluss, sondern um eine vorläufige Sicherheitsmassnahme. (wst/sda)

Tschernobyl, Fukushima und Co.: Die 15 teuersten Störfälle in AKWs

1 / 17
Tschernobyl, Fukushima und Co.: Die 15 teuersten Störfälle in AKWs
Tschernobyl (1986), Sowjetunion (Ukraine): 259 Milliarden Dollar.
quelle: tass / tass
Auf Facebook teilenAuf X teilen
DANKE FÜR DIE ♥
Würdest du gerne watson und unseren Journalismus unterstützen? Mehr erfahren
(Du wirst umgeleitet, um die Zahlung abzuschliessen.)
5 CHF
15 CHF
25 CHF
Anderer
Oder unterstütze uns per Banküberweisung.
Berüchtigte Ransomware-Bande erpresst den Bund – darum droht ein Daten-GAU
Die Erpresserbande Akira steckt laut «Tages-Anzeiger» hinter einem massiven Diebstahl von Pensionskassen-Daten. Dieser soll auch Geheimdienstler und Bundesangestellte in heikler Mission betreffen. Die gleichen Cyberkriminellen hatten zuvor schon einmal Lösegeld kassiert vom Bund.
Der Hackerangriff auf eine relativ kleine Schweizer Firma, die Pensionskassen-Software entwickelt, zieht immer weitere Kreise. Dem Bund droht deswegen ein Daten-GAU, wie eine aktuelle Recherche des «Tages-Anzeigers» zeigt.
Zur Story
